对澳供电再添投产新线路 红宝石集团助力琴澳通电效率再升级
2025-12-25
文章来源:
琴澳电连通,光明谱新篇。近日,220kV琴韵至烟墩双回线路电缆化改造工程顺利投产输电,推动横琴粤澳深度合作区电网主网架实现了“全户内站+全电缆化”,有效提升了对澳供电防风抗灾能力,进一步增强了横琴粤澳深度合作区的供电可靠性,这是红宝石集团为琴澳基建“硬联通”和琴澳居民“心联通”锲而不舍久久为功的又一力证。

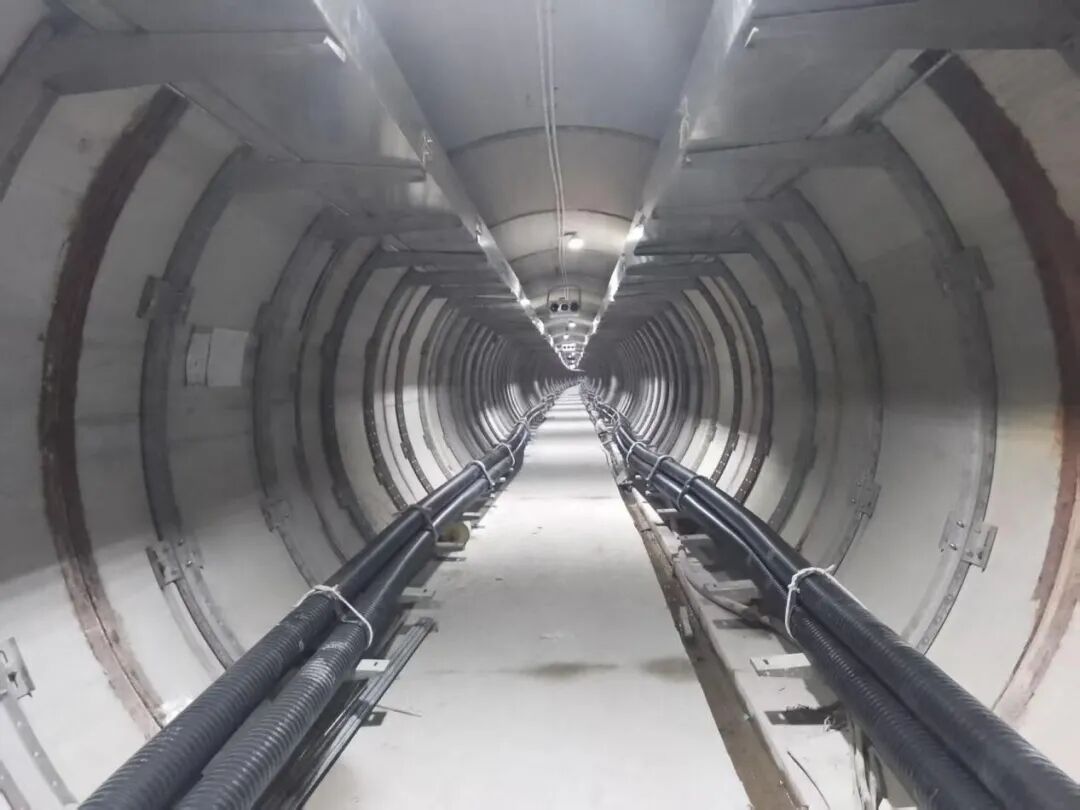

▲项目投产输电现场
本次顺利投产输电,关键在于线路结构的敷设贯通,220kV琴韵至烟墩双回线路电缆化改造电缆敷设线路范围广、路径长、地质条件复杂,途经红宝石集团代建的一体化区域新建电缆隧道工程、南湾大道(横琴大桥至红东互通段)改造工程、横琴隧道至黑白面将军山新建工程综合管廊。红宝石集团真抓实干、挂图督办三个项目综合管廊的建设工作,顺利确保了220kV琴韵至烟墩双回线路电缆化改造工程的投产输电。
一是攻坚克难推进一体化区域新建电缆隧道工程。项目总投资约3.26亿元,总长5295米,分为1889米长明挖电缆隧道和3406米长顶管电缆隧道,目前已完成总产值的97%。项目包含的烟琴线电缆隧道为220kV琴韵至烟墩双回线路电缆化改造工程的主线路,全长约1400米,须从地下穿越洪保十片区车流量最大、交通最繁忙的南湾大道,沿线地质条件颇为复杂。在市、区各级部门及领导的大力支持下,红宝石集团高度重视,不断强化提升施工技术,精心合理组织项目实施,烟琴线电缆隧道顺利贯通。
二是争分夺秒完成南湾大道(横琴大桥至红东互通段)改造工程综合管廊建设。该管廊规划断面为双舱管廊,分为综合舱和电力舱,长度约4670米。为保障220kV琴韵至烟墩双回线路电缆化改造工程顺利接入电缆,红宝石集团配合珠海市供电局进行箱变分计量表报装,成功为220kV琴韵至烟墩双回线路电缆化改造工程投产输电创造条件。
三是全力保障横琴隧道至黑白面将军山新建工程电力管廊通过验收。该管廊为单仓电力管廊,全长805米,采用矩形全封闭钢筋混凝土结构,具备良好的防火、防水和抗压性能,能为电力电缆提供安全稳定的运行环境。管廊安装智能化井盖,实现远程智能启闭控制和启闭监测功能,一旦出现误开启,能及时发出警报并启动应急措施。该管廊建成,极大提高了城市供电可靠性,有效减少因外力破坏、恶劣天气等因素导致的停电事故,为琴澳供电提供坚实保障。
随着“横琴+澳门”第二阶段任务目标的逐步深入,220kV琴韵至烟墩双回线路电缆化改造工程的顺利投产输电为琴澳深度融合发展开启了新的能源输送通道。下一步,红宝石集团将再接再厉,全力确保220kV南烟线电缆管沟按期投产,进一步提升区域内电缆化改造,为琴澳一体化高质量发展、推动澳门经济适度多元发展、粤港澳大湾区互联互通贡献更多红宝石力量。
